施工行业前辈:我对施工企业采购与付款环节内部控制的通俗理解
- 2018-12-07 07:15:00
- 袁润民 原创
- 3680
大家都知道,如果将各项职能都交给某一个部门或某一个人去执行,而没有必要的授权批准和审核,在效率上可能会很高,但由此产生的风险也会急剧上升。因此,为了防止一些重大风险给企业带来灾难性损失,在一定程度的适当牺牲效率是控制重大风险所必须付出的成本。
施工企业内部控制细分为企业组织架构环节、招投标环节、分包管理、合同管理、生产成本管理、采购与付款环节、竣工验收环节、税务管理、财务报表报送等环节。
本文仅就采购与付款环节的一些常见问题进行一般性探讨。
施工企业在采购与付款环节管理上要做到以下几点:
1、组建工程项目部,成立项目领导班子集体决策项目管理事项。配齐各职能部门及相关工作人员。
2、在公司企业管理制度下,制定公司《项目管理制度》。
3、在《项目管理制度》下,制定《物资管理规定》和《项目财务管理制度》。上述二个制度必须做到无缝对接。
采购流程如下:
1、项目开工前,工程管理部(或其他相关管理部门)制定《项目物资需求总汇表》。根据投标文件及承包合同列明开工至竣工所有主要材料、辅助材料、周转材料等。
2、开工后,工程管理部根据《项目物资需求总汇表》,依据生产进度编制《工程物资需求计划表》。列明具体物资,包括物资品名、规格和型号、计量单位、数量、施工部位、材料进场日期。《工程物资需求计划表》至少提前一周报送相关领导审批。
3、物资采购部收到《工程物资需求计划表》后,首先核实库存情况,在无库存、库存不足情况下,编制《物资采购计划表》。经批准后开始采购工作。
4、物资部门首先在公司合格供应商名录里挑选供应商。供应商名录满足不了需要再从外部寻找供应商,但无论如何询价过程是必经的。至少要货比三家。
5、寻找到中意的供应商后,要与供应商接触,根据物资金额大小分别按招标和议标处理。经过招投标选中供应商后,要有专人草拟物资采购合同。经过项目各职能部门会签后上报公司相关部门批准。
6、合同管理是采购与付款环节的重点。根据重要性原则,确定采购业务必须签订采购合同的量化标准。如可设置物资采购金额50000元(内审网注:金额可结合企业实际情况确定)以上必须签订采购合同。
物资部门做好物资收发:
1、合理配置物资部管理人员,物资部负责人、材料员、收料员、库管员等,并且明确各岗位职责。并且,公司要对物资部负责人、材料员、收料员、库管员等进行专门技术培训。
2、供应商物资进入施工现场后,要安排专人进行物资收料。收料员要经过专业培训经考核合格后才能上岗。公司制定《物资验收指南》,收料员收料必须依据《物资验收指南》验收物资。收料时,必须有二名收料员共同收料,填写《收料单》。同时,关注供应商是否提供发货单、质量保证书、质量检测报告等。根据内部牵制原则,收料员不得办理物资付款业务。
3、收料方法分为过磅和理论换算等多种方法。收料环节需要主要的是不能只关注品种、规格型号、实收数量。还要拥有专业技术去检查物资质量是否合格。对供应商掺假行为识别后扣减实收数量。
4、材料码放必须整齐、标准。各种消耗材料、周转材料必须在堆放区附上“材料标识”,详细注明材料品名、规格型号、产地、使用部位、检验状态、报告编号等。各个类型材料码放区按“材料区”、“加工区”、“半成品区”划分。之所以这样细分是为了期末盘存。“加工区”、“半成品区”的边角料、半成品均不参与盘存,成本含在会计人员账簿记录的工程成本里。
5、收料员每天及时将《收料单》送给库管员。库管员填写《点收单》。《点收单》一式三份。一联交给材料员、一联交给财务记账、一联留存。库管员每天必须及时登记《物资采购明细账》、《材料收发存明细表》。月底,物资部台账与财务部物资记载金额进行核对。
6、坚持物资消耗领料制度。杜绝以采购成本代替消耗成本。各班组领料时,必须在《领料单》上注明领料人、领料单位负责人、施工部位等。保证材料发出后的质量追溯性。
7、月末,库管员与供应商对账。对账相符后,供应商按照合同约定开具增值税发票。物资管理部将增值税发票、点收单等凭据交给财务入账。未取得发票的点收单属于预点收。预点收单交给财务部门做暂估处理。
财务付款环节:
1、不允许预付货款,除非合同另有约定。
2、所有支付供应商的款项都必须取得发票
3、特殊情况下,在没有取得发票情况下需要支付款项,经过领导批准可以支付,但是只能支付给供应商单位银行账户。并且,财务部在未取得发票情况下支付的款项计入项目部材料员个人其他应收款下,督促其尽快催促供应商提供增值税发票。时间限定在三个月内。
4、劳务分包为清包工时,领用发包方提供材料。对劳务分包方应实行限额领料。超标领用下,财务部根据项目部《扣款通知书》做相应账务处理。
5、按合同约定应由分包方提供的材料因故从发包方处领用,分包计量不做核减情况下,财务部根据项目部《扣款通知书》做相应账务处理。
6、每月期末,各个项目部将下月用款计划上报公司。资金计划与实际支付误差控制在20%以内。
7、付款时,材料员经办、物资管理部负责人签字、各职能部门负责人签字后、项目负责审批。实行资金集中管控的公司,需要公司各职能部门负责、总经理签字后方可支付。
综上所述,为了加强施工企业在新形势采购与付款环节的内部控制,要做到:
1、管理制度化;2、制度流程化;3、流程岗位化;4、岗位职责化;5、职责表单化;6、表单信息化;7、信息权限化;8、权限在线化;9、在线智能化。

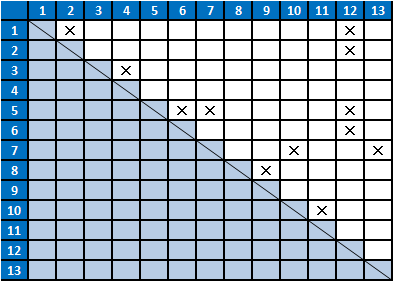

附:不相容岗位图
注:“×”表示不相容的职责
1:需求计划申请
2:需求计划审批
3:采购计划申请
4:采购计划审批
5:评标
6:确定供应商
7:收料
8:合同起草
9:合同审批
10:付款申请
11:付款审批
12:供应商推荐
13:库管员
- 2025年培训课程计划:审计/内控/合规(全年计划·收藏)
- “经济责任审计实务与案例” (线上+线下) 培训通知
- 穿透式监管视角下的企业内控升级与风险管控实践-研修班培训通知
- AI驱动“审计人员四能四会胜任力提升与思维决策”(线上+线下)培训通知
- AI驱动采购全流程风险管理、审计实务课程-培训通知
- 拥抱AI:DeepSeek赋能工程建设项目审计实务-培训通知
- 拥抱AI:DeepSeek赋能内审智能化转型与实践课程
- DeepSeek驱动下的内部审计创新与 价值重构(线上/线下)实务培训通知
- 公开课 / 内训课 / 网课-审计·内控·财税:实务课程计划清单
- 行政事业单位严肃财经纪律暨内部控制业务能力提升-培训通知
- 行政事业单位财经纪律教育与财会审计管理提质增效-培训班
- 高风险业务经营价值挖掘与风控实务(线上+线下)培训通知
- 【热门】新时期内审精英实务综合课
- 【最新】中/高级审计师 / CIA 考试培训课程
- 拥抱AI:DeepSeek赋能智能财务创新与实践课程
- 128554 【2025高级审计师/初级中级考试 // 正高/高审评审培训课程】
- 92665 【CIA 国际注册内部审计师】培训课程全集
- 84538 【课件】内部审计实务+案例·精讲
- 79691 【课件】注册制IPO审计全流程实务详解
- 79663 【课件】审计方案+报告+证据+审计能力建设+经济责任审计培训课程
- 79608 【EPC工程总承包项目管理与审计实务】培训课程
- 79255 【课件】国有企业审计与内部控制
- 79089 【经济责任审计·准则解读】课程
- 78991 【绩效审计与内部控制审计】培训课程
- 78794 【建设工程全过程审计】培训课件
- 77369 【建设项目竣工决算审计】培训课程
- 77218 【工程项目招投标风险管理与审计】培训课程
- 80948 《内部审计工作法》
- 80083 《企业内部审计全流程指南》
- 79959 《数字化审计实务指南》高效审计工具书
- 79502 《内控总监工作笔记》 企业内部控制工作法及案例解析
- 79487 《金融机构审计实务指南》
- 79131 《内部审计工作指南》+《增值型内部审计》+《内部审计情景案例》《内部审计思维与沟通》《合规型内部审计》
- 78980 《行政单位经济责任审计实务指南》
- 78863 《企业内部控制流程手册》- 第3版
- 78767 《内审人员进阶之道 内部审计操作实务与案例解析》
- 78751 《业内部控制架构设计实操手册》
- 78634 《财务审计实务指南》
- 78456 《房地产企业审计从入门到精通》模块分解+操作流程+案例解析
- 78124 《企业内控精细化管理全案》第三版
- 78044 《企业内部控制基本规范操作指南 图解版》
- 78029 《舞弊审计实务指南》
- 77492 《企业内部控制全流程实操指南》
